Öffnungszeiten der Stadt- und Schulverwaltung über die Festtage
Wir wünschen Ihnen frohe Festtage und einen guten Start ins neue Jahr!
Baustellen
Donnerstag, 31.08.2023
Start der Baumeisterarbeiten für die neue mechanische Reinigungsstufe und Baubeginn für die Baugrube Filtration. Projektdauer Gesamterneuerung ARA: Voraussichtlich bis Ende 2028.

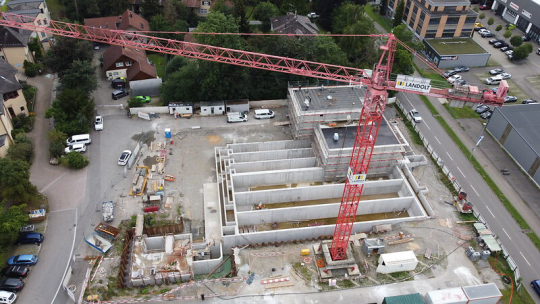

Ende Juni konnten die Arbeiten an der Baugrube für die neue mechanische Reinigung der ARA Flos abgeschlossen werden. Nach den Sommerferien beginnt die mit den Rohbauarbeiten beauftragte Bauunternehmung, die Landolt + Co. AG, mit ihren Arbeiten, welche voraussichtlich rund ein Jahr dauern werden. Nach Abschluss des Rohbaus wird der Einbau der Ausrüstung in die neu erstellten Gebäude und Becken sowie die Montage der Einhausung für Sandfänge und Vorklärbecken starten.
Voraussichtlich Ende 2026 wird dann der neu erstellte Teil der ARA Flos in Betrieb genommen und anschliessend der mittlere Teil (gelb gestrichelt) abgebrochen, so dass die neue, dritte Biologiestrasse erstellt werden kann. Mit der Inbetriebnahme der dritten Biologiestrasse wird voraussichtlich Ende 2028 das Projekt "Ausbau ARA Flos" fertiggestellt werden.

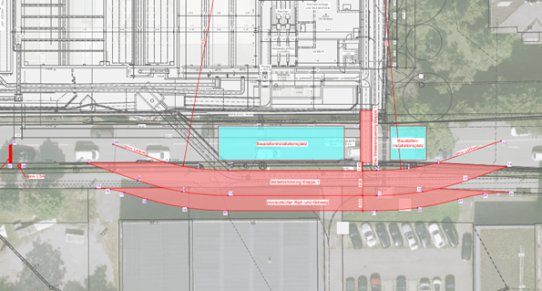

Ausbau ARA Flos; Etappe Mechanische Reinigung
Ab September 2023 beginnen parallel zu den Arbeiten an der mechanischen Reinigung auch die Arbeiten für die Baugrube des Erweiterungsbaus der Filtration auf der Seite der Usterstrasse.

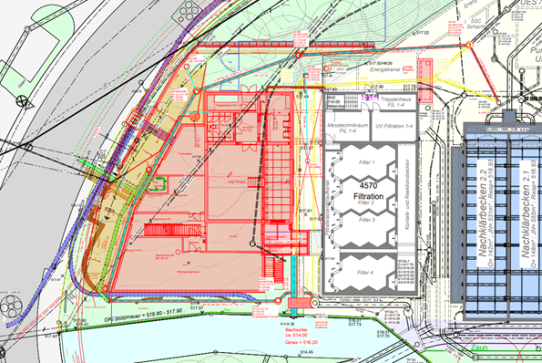

Ausbau ARA Flos; Etappe Erweiterung Filtration
Durch die Aushub- und Bohrarbeiten in diesem Bereich ist in den kommenden Wochen und Monaten mit grösseren Lärmemissionen zu rechnen. Zusammen mit den beauftragten Bauunter-nehmungen sind wir jedoch bestrebt, sämtliche Arbeiten möglichst speditiv auszuführen und die Einschränkungen und Emissionen so gering wie möglich zu halten.
Bauherrschaft:
Stadt Wetzikon, David Hofer, Projektleiter
Gesamtkoordination / Bauleitung:
Hunziker Betatech AG, Marco Campigotto, Bauleiter
